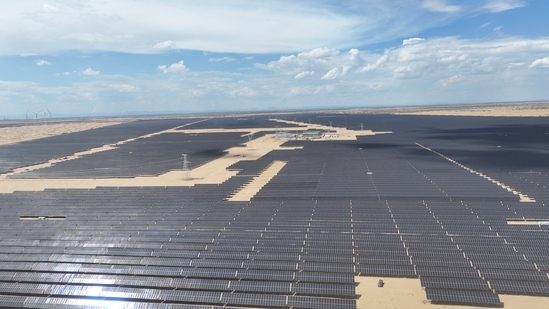

2026年7月29日,晨光越过库布齐沙漠起伏的沙丘,照耀在杭锦旗朔方新能源大基地广袤的土地上,一片深蓝色的“光伏海”在黄沙间熠熠生辉。随着最后一台逆变器成功合闸,内蒙古自治区重点工程、“三北”工程攻坚战生态能源融合发展示范项目——杭锦旗防沙治沙110万千瓦风电光伏一体化一期项目(五标段)圆满实现全容量并网发电。 从2025年10月正式开工,到同年12月31日首并,再到2026年7月28日全容量投运,在不足十个月的建设周期内,检修运维公司项目团队扎根大漠,以“全线第一”的领跑姿态,将荒芜沙地蜕变为兼具生态治理与能源开发双重价值的清洁能源高地,用实干与担当书写了一份经得起检验的精彩答卷。
|
