765千伏主变顺利就位!巴基斯坦最高电压等级变电站建设取得关键进展 |
||
|
||
|

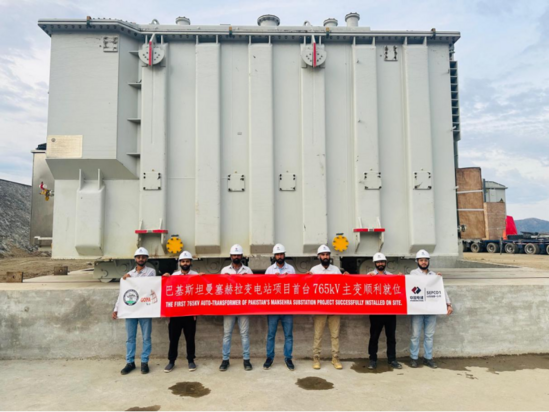

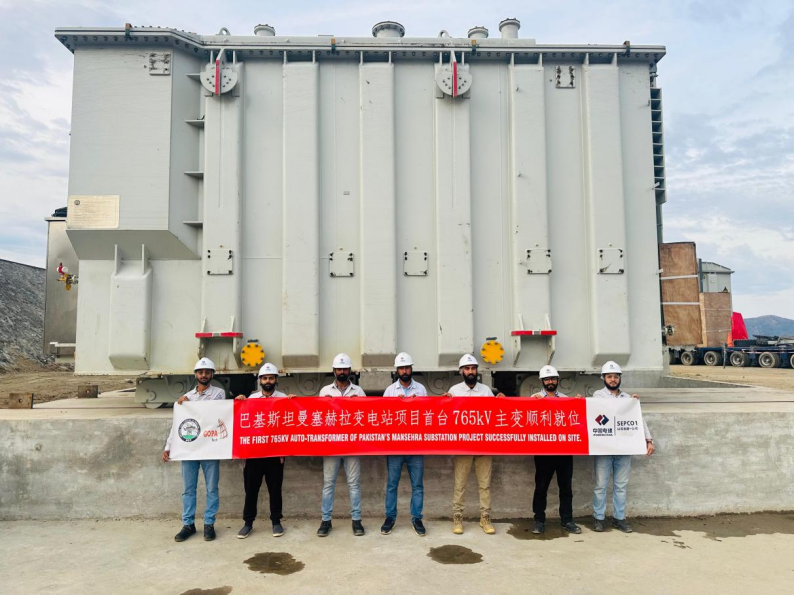

当地时间4月17日18时20分,公司EPC总承包的巴基斯坦最高电压等级变电站——曼塞赫拉765千伏变电站项目建设取得关键进展,世界首台恒磁通调压765千伏级单相自耦有载调压变压器在现场顺利就位。此次设备成功就位,不仅填补了巴基斯坦765千伏超高压输变电领域的技术空白,也标志着该国首个采用765千伏超高压技术的变电站全面进入核心设备安装关键阶段。 本次就位的765千伏级单相自耦有载调压变压器是输变电系统的枢纽核心,承担着电网功率交换、潮流调控与电能可靠传输的关键功能,是构建稳定电网架构的重要设备。该变压器型号为ODFPSZ-400000/750,高压电压为765±8×1.25%千伏,不仅是世界首台恒磁通调压765千伏级单相自耦有载调压变压器,也是目前级电压及分接范围最大的交流变压器。设备采用ONAN/ONAF/ODAF三级冷却技术,可根据不同温度与负荷工况,在油浸自冷、油浸风冷、强油导向风冷三种模式间自动切换,运行更加节能环保。设备本体长9.1米、宽4.23米、高4.75米,重达225吨,具有重量大、容量大、安装精度要求严、作业风险高等特点,对现场施工技术和多方协同作业能力均提出了极高要求。 为确保设备精准就位,各方协同发力、精准破题。境内运输阶段,项目部提前完成1517公里全线路勘,识别出限高、桥梁承重不足等30余项风险点,通过加固桥梁、拓宽弯道、夜间错峰运输等专项措施,成功破解复杂地形运输难题,确保设备安全平稳运抵现场;施工筹备及实施阶段,项目部结合现场实际与设备参数,反复优化就位方案,完成基础标高、中心线等关键数据复核,做好各项前置准备;作业过程中,采用“中方员工远程指导+属地员工现场实施”模式,实现前后方实时联动,严控各关键环节,既保障作业顺利完成,也为项目属地化推进积累了宝贵经验。就位后,技术人员立即完成中心线复测及运输冲击记录核查,确认各项指标均符合规范要求。 此次765千伏主变顺利就位,是项目继220千伏主变就位后实现的又一重大里程碑。下一步,在公司党委的坚强领导下,海外事业部/国际工程公司及项目团队将总结经验、严控安全、质量与进度,对已就位设备做好防护,同时有序推进剩余6台765千伏主变等关键设备的安装调试,为巴基斯坦优化能源结构、推动经济社会高质量发展注入强劲电力动能,助力当地能源基础设施升级与电力事业可持续发展。 |
||
|
|
