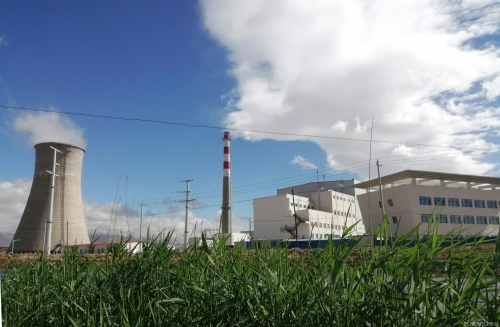

内蒙古杭龙生物质热电项目圆满完成168试运

发布日期:2019-05-28 字号:[ ] 分享


5月25日21时,公司承建的内蒙古杭龙1×30MW生物质热电PC项目圆满完成168小时满负荷试运行。试运期间,自动及保护投入率均为100%,各项技术指标优良。

项目开工建设以来,杭龙项目部积极践行“履约为先,管理为重,创新为本”的项目管理理念,科学策划、精心组织,遵循质量管理“七步走”要求,狠抓安全“六化”管理和标准化建设,大力克服图纸到位晚、缺陷多、环境恶劣等不利因素,PC两部有效沟通、密切配合,各专业、工序衔接有力、推进有序,安全优质高效地完成了锅炉水压试验、汽机扣缸、DCS受电、倒送厂用电、点火吹管、汽机冲转、机组并网、168满负荷试运行等重大里程碑工程,赢得了业主、监理的高度赞誉。
